В этом году в Кочкорском районе планируется отремонтировать 511 трансформаторов

11 июня 2025 г.

Кочкорская РЭС, Нарынского предприятия электрических сетей - филиала ОАО «НЭСК» с целью повышения качества электроснабжения  продолжают ремонтные и реконструкционные работы к 2025 году.

Согласно годовому плану, в 2025 году планируется отремонтировать 511 единиц трансформаторов и 1076,3 км воздушных линий электропередачи напряжением 10/0,4 кВ.

По итогам четырёх месяцев 2025 года выполнены следующие работы:

 • Проведён капитальный и текущий ремонт 190 трансформаторов;

 • Проведены ремонтные работы на 300 км воздушных линий.

В рамках капитального строительства предусмотрено:

 • Полная реконструкция 24,5 км воздушных линий 10/0,4 кВ;

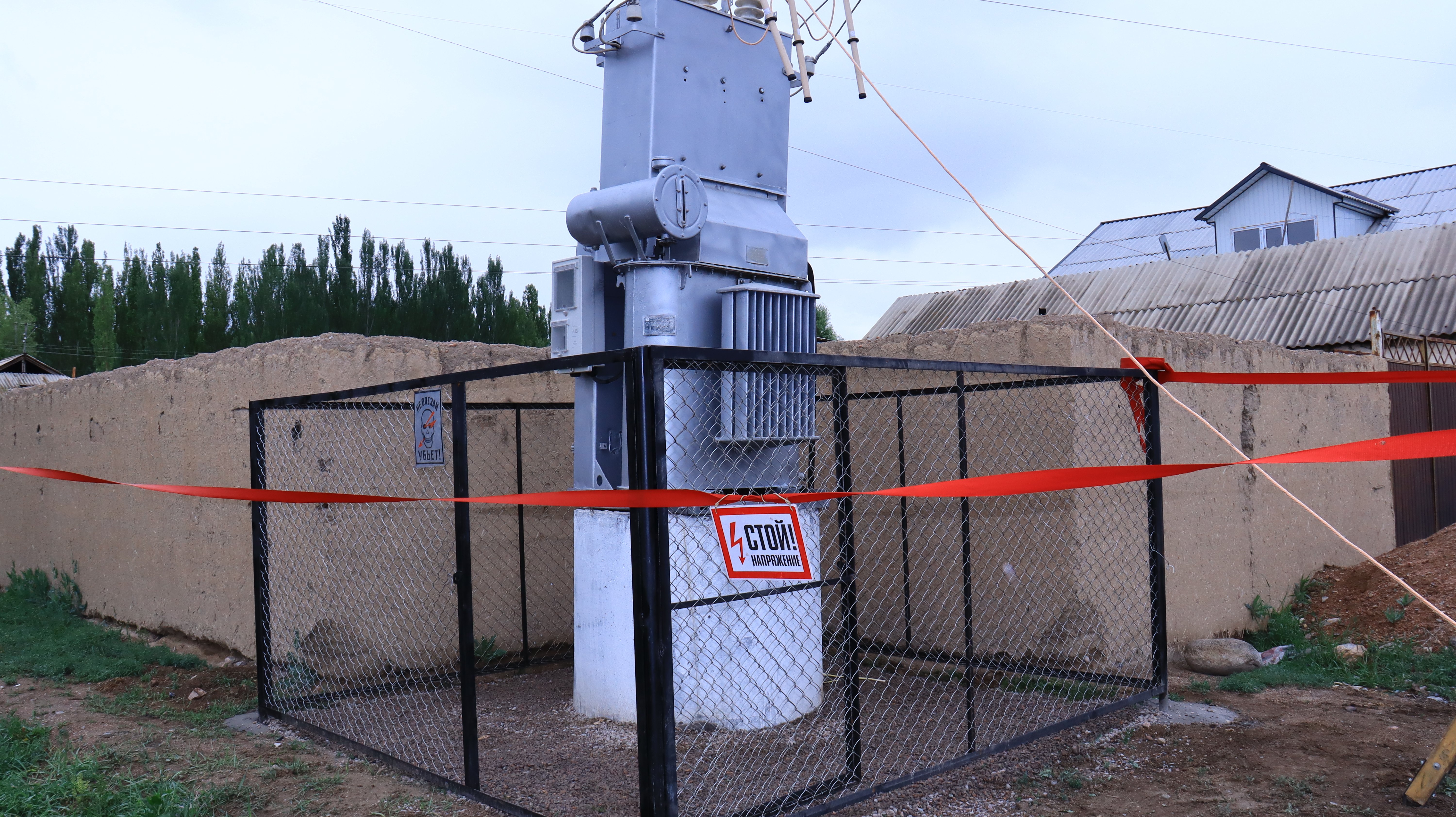

 • Замена 12 комплектных трансформаторных подстанций (КТП), работающих с перегрузкой, на современные городского типа ГКТП;

 • Замена 929 счётчиков с установкой автоматизированной системы контроля и учёта электроэнергии (АСКУЭ);

 • В рамках III Народного курултая предусмотрено строительство 1,9 км новой линии ВЛ 10/0,4 кВ и установка 1 силового трансформатора 10/0,4 кВ;

 • Установка 1 реклоузера (автоматического выключателя повторного включения).

Кроме того, на базе Кочкорской РЭС начато строительство современного цеха по ремонту трансформаторов для оперативного и качественного ремонта электрооборудования Кочкорского, Жумгальского и Тогуз-Тороузского районах. Завершение строительства и ввод объекта в эксплуатацию запланированы на сентябрь 2025 года. В результате ремонт теперь будет осуществляться на месте, что позволит существенно сэкономить время, транспорт и финансы.

В то же время в селе Чолпон Кочкорского района начато строительство производственного цеха общей площадью 845 кв. м и с производительностью в среднем 3000 железобетонных опор в год. Ввод в эксплуатацию этого крупного производственного объекта позволит обеспечить бесперебойную поставку железобетонных опор в Кочкорский, Жумгальский и Тогуз-Тороузский районы и повысить скорость проведения ремонтных работ.

Основная цель всех мероприятий — снизить потери при передаче электроэнергии, повысить надёжность и мощность оборудования, а также обеспечить потребителей бесперебойным электроснабжением.
